Construction du nouvel orphelinat en Inde : point d’étape sur les bâtiments destinés aux garçons


  • Inde - Orphelinat de Tiruvanamalai

Publié par Isabelle le 2 décembre 2025

À la suite de la construction du bâtiment des filles, Wide Children’s Home a engagé la construction des deux bâtiments prévus pour les garçons. La phase de fondations est désormais achevée et les prochaines étapes porteront sur les murs et les étages.

Depuis 2023, Espoirs d’Enfants accompagne Wide Children’s Home dans la construction d’un nouvel orphelinat à Tiruvannamalai, afin d’offrir aux enfants un lieu de vie sécurisé, stable et conforme aux normes en vigueur.

La première phase du projet s’est achevée en juin 2025 avec la construction du bâtiment destiné aux filles, réalisé sur le nouveau terrain acquis pour accueillir l’ensemble de l’orphelinat.

La seconde phase concerne désormais la construction des deux bâtiments réservés aux garçons, conformément aux exigences réglementaires indiennes.

Pourquoi deux bâtiments pour les garçons ?

Les autorités indiennes imposent aujourd’hui :

• une séparation stricte entre filles et garçons,

• une séparation des garçons selon leur tranche d’âge (enfants / adolescents),

• des espaces de vie adaptés, aérés et sécurisés.

Pour répondre à ces obligations et offrir aux enfants un environnement cohérent et protecteur, deux bâtiments distincts sont donc prévus :

• un bâtiment pour les plus jeunes,

• un bâtiment pour les adolescents.

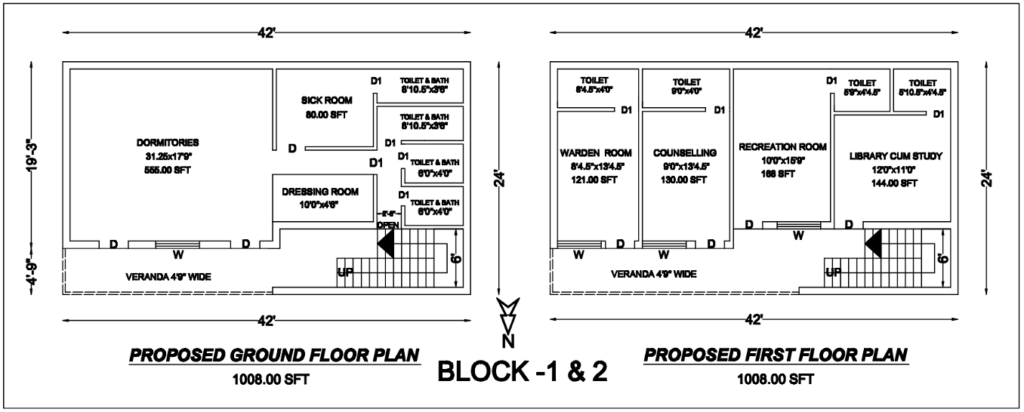

Chacun des deux bâtiments comportera un rez-de-chaussée, un premier étage et un rooftop, permettant d’aménager des chambres, des espaces d’étude et des zones de vie adaptées à chaque âge.

Une cérémonie traditionnelle avant le début des travaux

Avant toute construction en Inde, il est d’usage de procéder à une cérémonie Bhoomi Pooja, une bénédiction du terrain qui marque symboliquement le début d’un chantier.

Cette cérémonie, réalisée en présence des enfants et de l’équipe locale du Wide Children’s Home, exprime une intention de protection, de sérénité et de réussite pour les travaux à venir.

Elle constitue une étape importante dans la culture indienne et a été menée sur le terrain avant le lancement officiel de la construction des bâtiments destinés aux garçons.

Les travaux engagés depuis septembre 2025

À la suite de l’achèvement du bâtiment des filles, les préparatifs techniques ont été réalisés entre juin et septembre 2025 :

• ajustement des plans,

• implantation du chantier,

• nivellement du terrain,

• organisation logistique.

Les travaux de construction des deux bâtiments garçons ont ensuite débuté en septembre 2025.

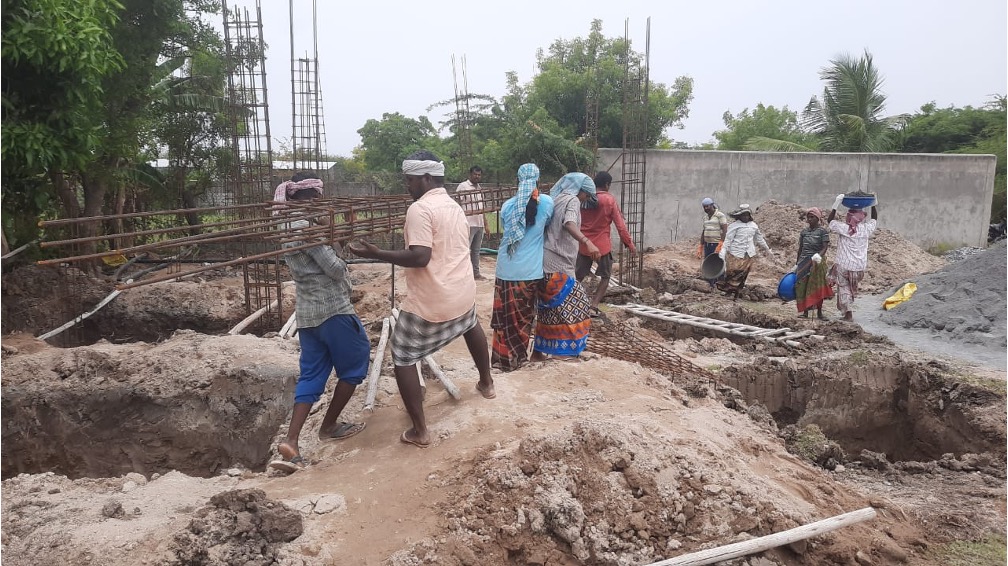

Entre septembre et novembre, la totalité de la phase de fondations a été menée à bien.

Cette étape est essentielle pour la solidité et la durabilité des bâtiments.

Elle a consisté en :

• la préparation et le nivellement complet du terrain,

• le traçage des axes de construction et des piliers,

• le creusement des fondations,

• la mise en place des armatures en acier,

• le bétonnage des semelles,

• l’élévation et le coulage des premiers piliers,

• les premières livraisons de matériaux.

L’ensemble de la phase de sous-basements est désormais achevé pour les deux bâtiments.

Les prochaines étapes du chantier

Les étapes à venir porteront progressivement sur :

• l’élévation des murs du rez-de-chaussée,

• la construction des premiers étages,

• la réalisation des rooftops,

• puis les aménagements intérieurs.

Le projet avance étape par étape, en coordination avec l’équipe locale de Wide Children’s Home.

Comme pour chaque action menée en Inde, Espoirs d’Enfants continuera de partager régulièrement les avancées du chantier afin d’assurer une information claire, fidèle et continue.
